昼夜奋战保畅通|六圩扩建项目DN1800污水管道下穿春江路工程圆满收官

发布时间:2025-05-29

5月28日,随着最后一处围挡的拆除,交通标线焕新亮相,春江路DN1800污水管道下穿工程圆满收官。历经19天昼夜奋战,项目团队克服交通导改复杂、阴雨天气等难题,以“零事故、零投诉、零积水”的成绩,高效完成了管道敷设及道路恢复,为六圩污水处理厂扩建工程按下“快进键”。

此次施工需在春江路封闭条件下完成双管敷设及路面结构重建,涉及钢板桩支护、深基坑开挖等高难度工序。施工前,通过公告、路口电子屏等多渠道发布了绕行提示,安排专人值守引导,实现现场施工信息“零盲区”。

为最大限度减少对交通的影响,洁源环境公司联合市政、交管等部门成立专项指挥部,提前召开多次技术交底会,明确“分段封闭、双向导流、夜间突击”的施工策略,对全员进行安全培训,细化岗位职责,针对钢板桩打设、管道焊接等关键环节进行详细交底,确保“一岗一责、一步一验”。

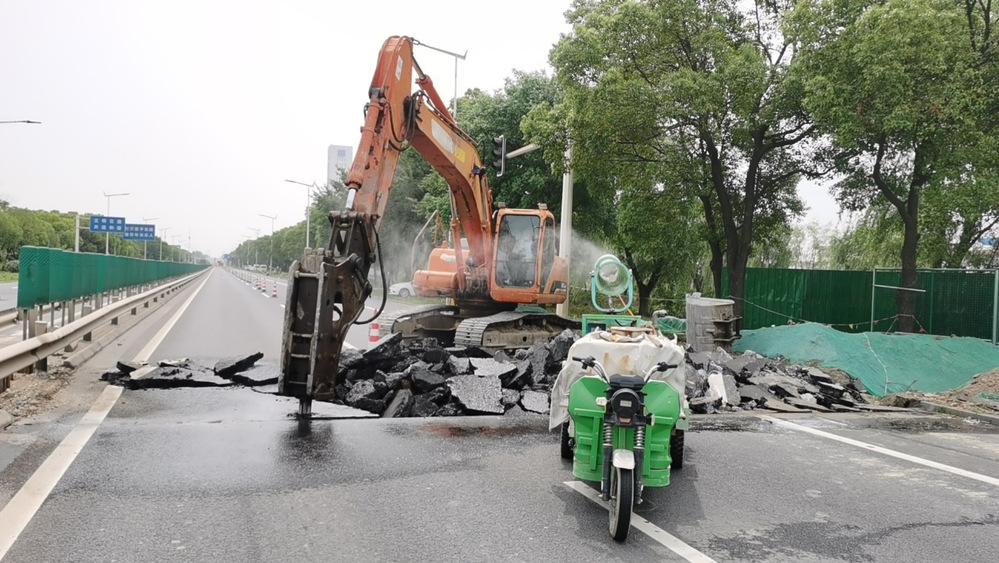

施工现场划分为南北两阶段,采用“日间备料、夜间突击”模式,履带式破碎机对原路面分层切割破除后,同步启动钢板桩支护,施工人员轮班施工作业。面对沟槽深度近4米、毗邻通行车道等风险,安全员全程旁站监督,每30分钟巡查支护结构稳定性。

在管道焊接环节,本项目DN1800污水管道采用双管敷设,DN2000钢套管内嵌DN1800污水管,创新采用“地面预制+整体吊装”工艺,将15米双管在地面焊接成型后,由两台50吨吊车协同作业精准下放。为确保零渗漏,项目团队在双管间隙注入高压水泥浆,形成双重密封,喷淋系统、雾炮车全天候抑尘,基坑积水即时抽排,有力实现了扬尘不扩散、泥水不外流。

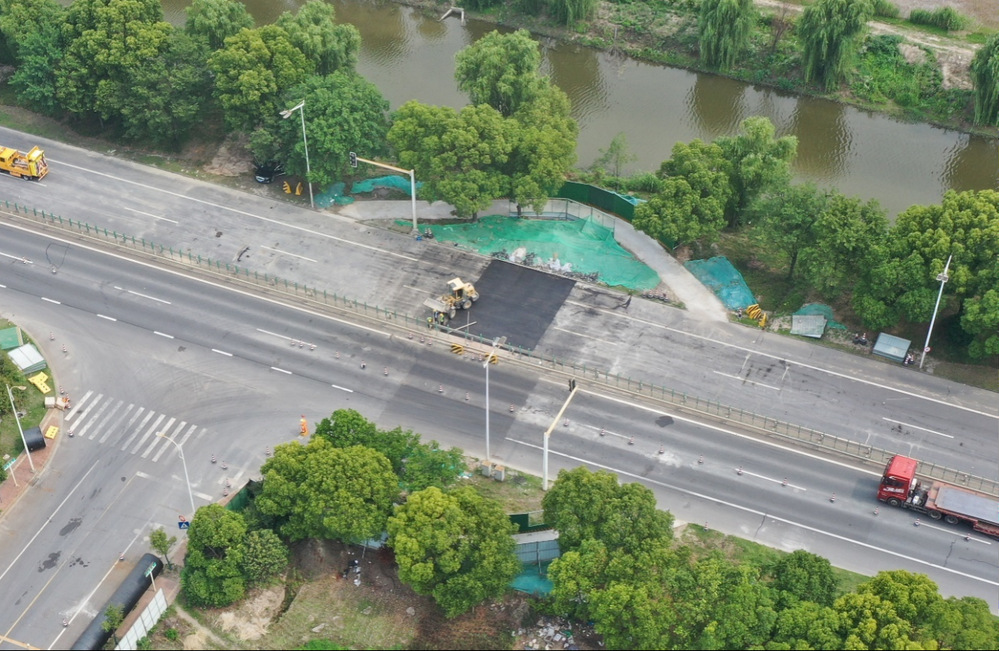

施工期间,污水处理稳定达标排放。目前,春江路已恢复双向六车道通行,新敷设管道经闭水试验合格,随时等待接入污水处理系统,洁源环境公司将以此次经验为模板,进一步优化重大工程“不断交施工”标准流程,为城市焕颜提质提供更高效、更绿色的解决方案。
