3月28日晚,吴州路、第四水厂、瓜洲原水厂、供水调度中心灯火通明,长江水务人又度过了一个不眠之夜,他们夜以继日连续奋战10个小时,于29日凌晨5点半顺利完成第四水厂DN1200原水输配管道迁改。
高度重视 始终把安全放在首位


第四水厂DN1200原水输配管道迁改事关城市安全供水,公司领导班子高度重视,多次召集专题会议,踏勘施工现场,论证施工方案。经慎重研究和充分论证,公司决定在不停止供水、适当降压的情况下,利用夜晚供水低谷时段实施迁改工程。公司加强组织领导,树立底线思维,充分评估各种不可预见性因素,把控好施工流程和操作环节,提前排查整改安全隐患,做足做细应急处置预案。
提前谋划 细致做好施工方案


管道迁改工程涉及面广,碰接点多,地下管线错综复杂,影响范围大,对施工配合要求较高。润元公司成立了专门的管道迁改工程项目部,协同安保运营处、抢维修中心等部门,逐一进行安全技术交底,做好基坑开挖、临时用电等各项安全防护措施,确保工程质量和施工安全。每个碰接施工点皆配备了专业技术骨干和安全员,对施工全过程进行流程和安全监督,确保施工过程有条不紊,井然有序。
精准调度 确保生产运行平稳有序

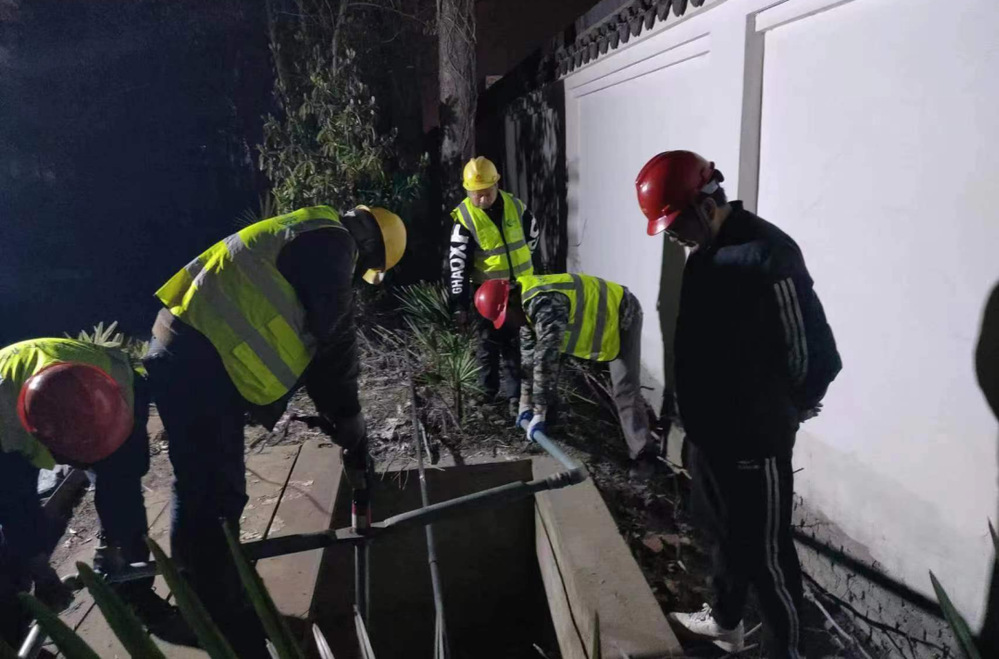

公司供水调度中心根据降压供水和施工进度,适时指令第四水厂、瓜洲原水厂开、停机组和闸门启闭,密切监测其他生产厂(站)机组运行状况和供水管网压力。公司提前发布降压供水信息,派人上门告知用户企业做好应急储水准备。第四水厂清水库提前蓄水,加强生产运行管理和设备设施巡查。水质中心派检测员彻夜驻守在迁改现场,加密余氯、浊度等水质指标检测频次,实时把控水质安全防线。抢维修中心做好闸门启闭,加强管线巡查。
通力协作 施工步骤有条不紊

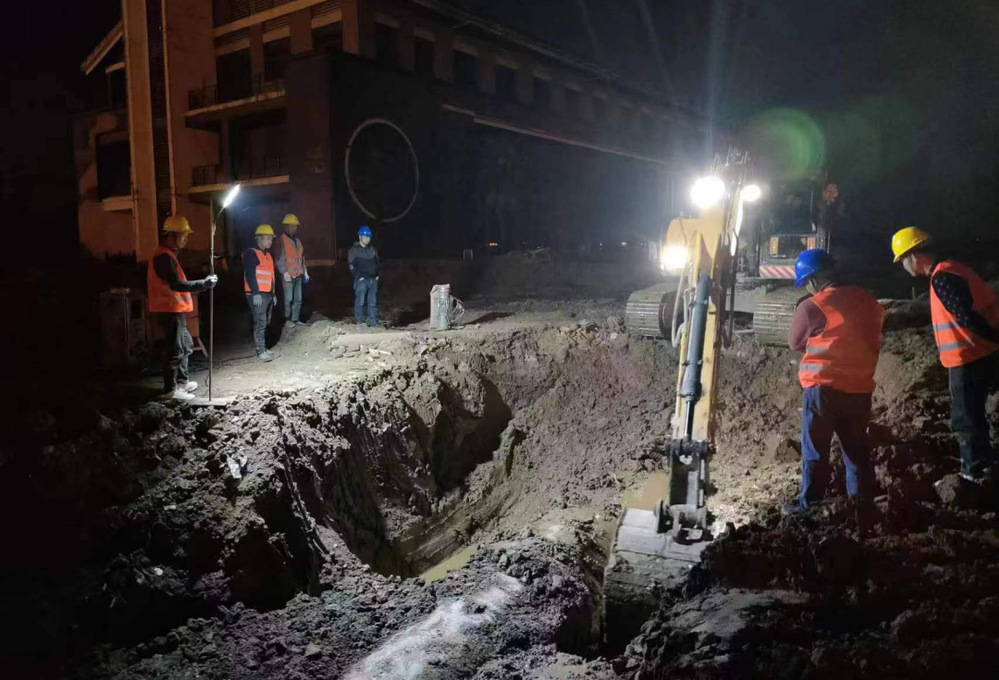

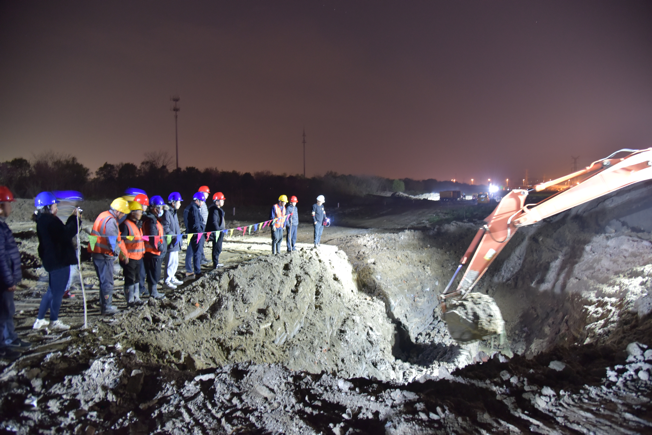

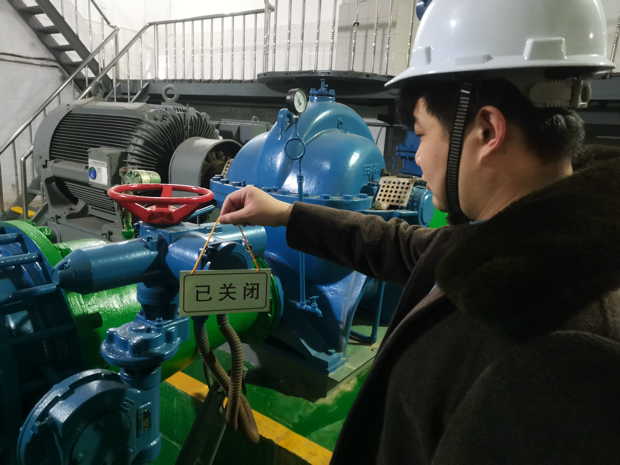

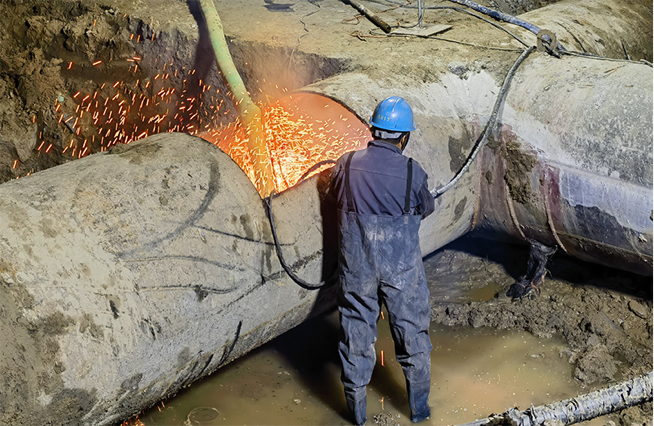

公司领导在施工现场靠前指挥,润元公司、抢维修中心施工人员提前进场,采用挖掘机等大型机械打开作业坑,及时开挖好管道沟槽,备好管件材料,并做好管道改移的其他各项准备。28日晚8点,闸门关闭,经过4小时泄压、排水后,4处碰接点同时作业。挖掘机的轰鸣声此起彼伏,施工人员有序地忙碌着,阳春三月乍暖还寒,施工人员不顾寒冷刺骨的水流迅速进入作业坑中,对旧管道进行切割,随后打通新设铺管道并焊接闷板,此时已是深夜,施工人员为了尽早恢复供水,他们挑灯夜战、攻坚克难、争分夺秒,始终以饱满的工作热情坚守在施工一线。

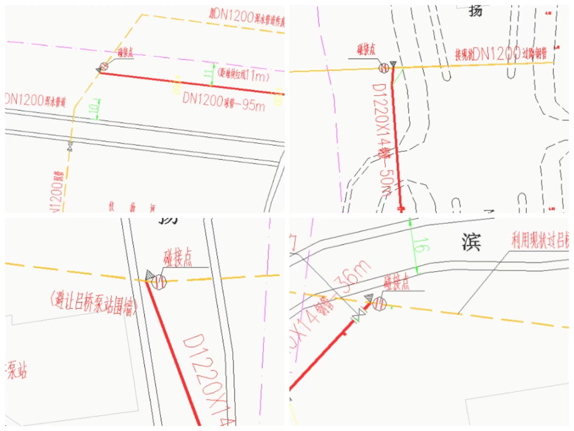

肩上的担子有多重、内心就有多迫切、力量就有多奔涌,长江水务人用行动擦亮了“初心为民”的本色,用韧劲筑牢了“安全供水”的堤坝。此次迁改工程从仪扬河至扬子江南路,新敷设DN1200管道共1200米,不仅有利于城市建设规划,而且还将进一步增强供水安全保障能力。
